「建築業向け管理システム」を検討中の方へ

【デジタル化・AI導入補助金】 申請受付中!

工期延長とは?主な理由や対処法、費用負担・理由書の書き方まで解説

工期延長とは?主な理由や対処法、費用負担・理由書の書き方まで解説

建設工事やリフォーム工事において、事前の計画通りに進めることは基本ですが、常に想定通りに進行できるとは限りません。悪天候や資材の遅延など、さまざまな不測の事態によって「工期遅延(工期延長)」が発生するリスクは常に存在します。

とくに近年は、適正な工期設定が厳格化されており、無理な突貫工事で遅れを取り戻すことは難しくなっています。
もし工期が延長してしまったら、誰がどのように対処し、費用負担はどうなるのでしょうか。
本記事では、工期が延びる主な理由や適切な対処法、費用負担の考え方、工期延長願(理由書)の書き方、変更契約のポイントまで、建設業の実務に沿ってわかりやすく徹底解説します。

目次

工期延長とは

工期延長とは、やむを得ない事情や設計変更、追加工事などにより、当初の契約で定めた工事完了日を先延ばしにすることです。
建設現場においては、工期延長が発生した場合、関係者への連絡や工程の引き直し、費用の調整など、迅速かつ適切な対応が求められます。

「工期延長」と「工期変更」の違い

実務や契約書において、「工期延長」と「工期変更」は混同されがちですが、厳密には以下のような違いがあります。

用語意味・定義
工期延長当初の予定より工期が長くなる(延びる)こと。主に遅延が発生した際に使われます。
工期変更短縮・延長を含め、契約上の工期を変更すること。

意味合いとしてはほぼ同じように使われますが、契約書や公共工事の契約約款などでは「工期変更」という表現が用いられることが多い点を覚えておきましょう。

工期延長の主な要因

工期延長の主な要因

まずは、工期延長につながる代表的な要因を見ていきましょう。
何が原因で工期が遅れやすいのかをあらかじめ知っておけば、もしもの時に落ち着いて対処しやすくなります。

天候不良・自然災害

まずひとつ目に挙げられる要因が、天候や自然災害による工事の中断です。

内装工事などの例外はあるにせよ、建築工事では屋外作業を伴う工程が多くあります。
そんな中で雨が続いたり、台風や豪雨などの自然災害が起こったりした場合は、工事を中止せざるを得ません。
悪天候の中で工事を敢行しようとしたら、事故につながる恐れがあります。人命は何物にも代えられないので、工期が迫っていたとしても中止する決断を下さなければいけません。

資材不足・納期の遅れ

通常工事は、あらかじめ資材を適切に調達したうえで行うものです。
しかし、物流トラブルやメーカーの欠品などにより、当初の計画では届くはずだった資材が当日になって届けられなくなったという事態は珍しくありません。

資材がなければ行えない作業も多く、後続の工程がすべてストップしてしまうため、これも工期延長を招きやすい要因となります。

人員不足・職人の確保難

建築業界は人手不足になりやすい環境にあります。

特にスキルに優れた作業員は多くの現場で必要とされるため、「この作業には専門知識を持った職人が必要だけど、なかなかスケジュールが合わず仕事を引き受けてくれない」という例も多々あります。

設計変更や人為的ミス

人為的ミスや設計変更も、工期延長の原因になり得ます。

たとえば、打つべき場所を間違えた程度のミスなら修正が利きますが、中には工事を一からやり直さざるを得ない(手戻り)というミスも起こります。
特に長期的な遅延を引き起こしやすいのが設計ミスです。設計通りに納まらず、現場で再計算や材料の再発注が必要になるケースは少なくありません。こうした事態を防ぐためにも、設計図などは確実にチェックしなければいけません。

工期延長が認められないケース

いかなる理由でも工期延長が許されるわけではありません。以下のようなケースでは、施工者の責任と判断される可能性があり、遅延損害金など契約上の責任を負う可能性があります。

  • 現場監督の管理不足: 単なる工程管理の甘さや、段取り不足による遅れ。
  • 明らかな施工ミス: 施工業者の完全な過失による手戻り工事。
  • 資材・人員の手配忘れ: 発注忘れや、職人の手配ミスによる待機時間の発生。
  • 説明なく遅延させた場合: 発注者への事前相談や連絡を怠り、事後報告で延長を迫るケース。

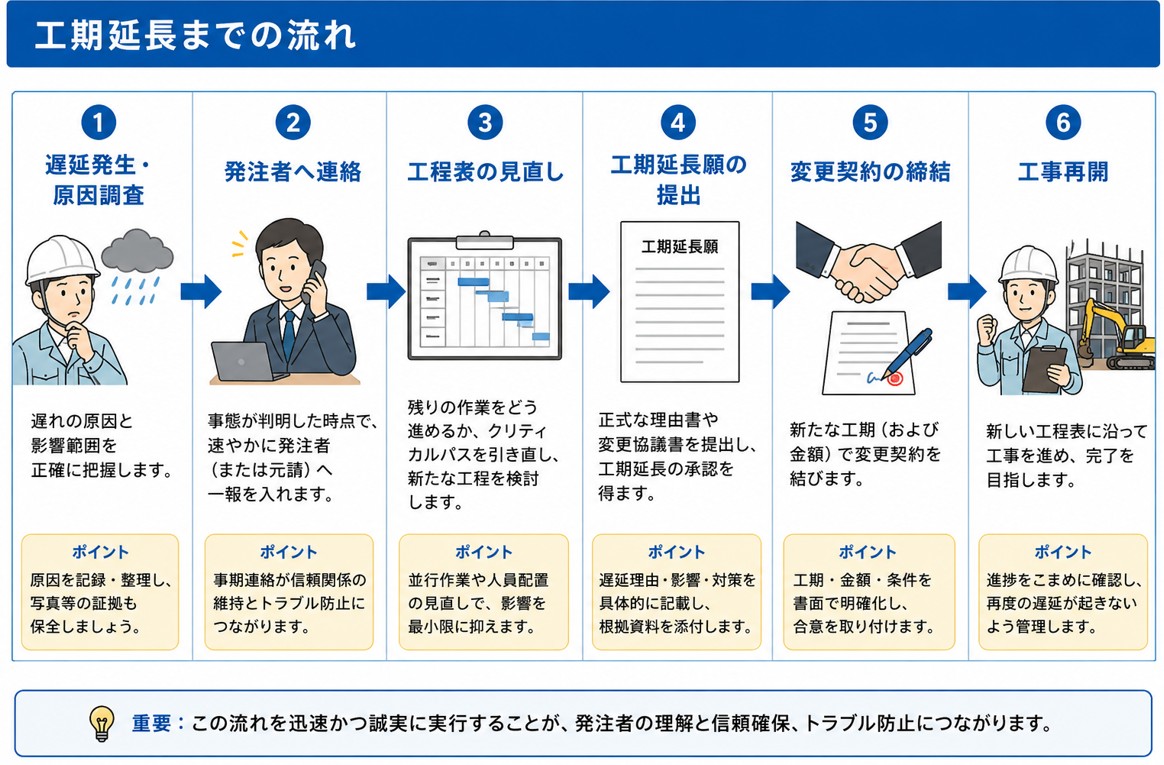

工期延長が発生した際の流れ(フロー)

工期の遅れが発覚した場合、以下のような手順で迅速に対応する必要があります。

工期延長までの流れ
  1. 遅延発生・原因調査: 遅れの原因と影響範囲を正確に把握する。
  2. 発注者へ連絡: 事態が判明した時点で、速やかに発注者(または元請)へ一報を入れる。
  3. 工程表の見直し: 残りの作業をどう進めるか、クリティカルパスを引き直す。
  4. 工期延長願の提出: 正式な理由書や変更協議書を提出し、承認を得る。
  5. 変更契約の締結: 新たな工期(および金額)で変更契約を結ぶ。
  6. 工事再開: 新しい工程表に沿って工事を進める。

工期の延長が避けられない場合の対処法

ここからは、実務においてどのように対処すれば良いか、具体的なステップを解説します。

最初に行うべきこと(関係者への連絡)

最も初めにやるべき事は、工事に関わっているすべての人々に対しての連絡です。

まずは工事を依頼した発注者(施主)に連絡したほうが良いでしょう。
また、下請けを依頼している場合は協力業者などにも連絡しなければいけません。
そのほか、アパートやマンションの改修工事などを行っている場合は住人にも工期延長の告知(掲示など)を行う必要があります。

最も避けたいのは、「何とか間に合うだろう」との憶断のもとに連絡を怠ることです。
連絡をしないまま工期が延長してしまったら、場合によっては遅延損害金や損害賠償責任を負うことになってしまいます。

工程表を見直し、クリティカルパスを確認する

連絡と並行して、現場監督や施工管理者は工程表の書き換え(見直し)を行う必要があります。
具体的には以下の点を確認し、新しい工程を組み立てます。

  • どの工程が遅れるか: 全体工期に直結する重要な経路(クリティカルパス)に影響があるか。
  • 並行施工できるか: 遅れを取り戻すために、他の作業と同時に進められる工程はないか。
  • 職人を再配置できるか: 他の現場と調整し、人員を増強できるか。
  • 資材納期の再確認: 延長された日程に合わせて、資材の搬入日を調整できるか。

負担金(遅延損害金)の有無の確認

本来間に合わせるべき期日までに工事が終わらない場合、施工者側の責任であれば負担金(ペナルティ)を支払わなければいけない場合があります。

そうした場合は、契約書に基づき、遅延損害金などがどれだけの額になるのかを確認・協議しなければいけません
もっとも、中には悪天候や自然災害が起きてしまった結果というやむを得ないケース(不可抗力)も存在します。契約条件に基づき、施工者の責めに帰さない理由であれば遅延損害金の対象外となることがありますので、十分に話し合ったうえで交渉するようにしましょう。

2026年度「デジタル化・AI導入補助金」申請受付中!最大80%の補助が受けられるチャンス!!【期間限定】今こそお得にアイピアを導入!工務店・リフォーム会社が選ぶ建築業向け管理システムAippear(アイピア)詳しい情報はこちら

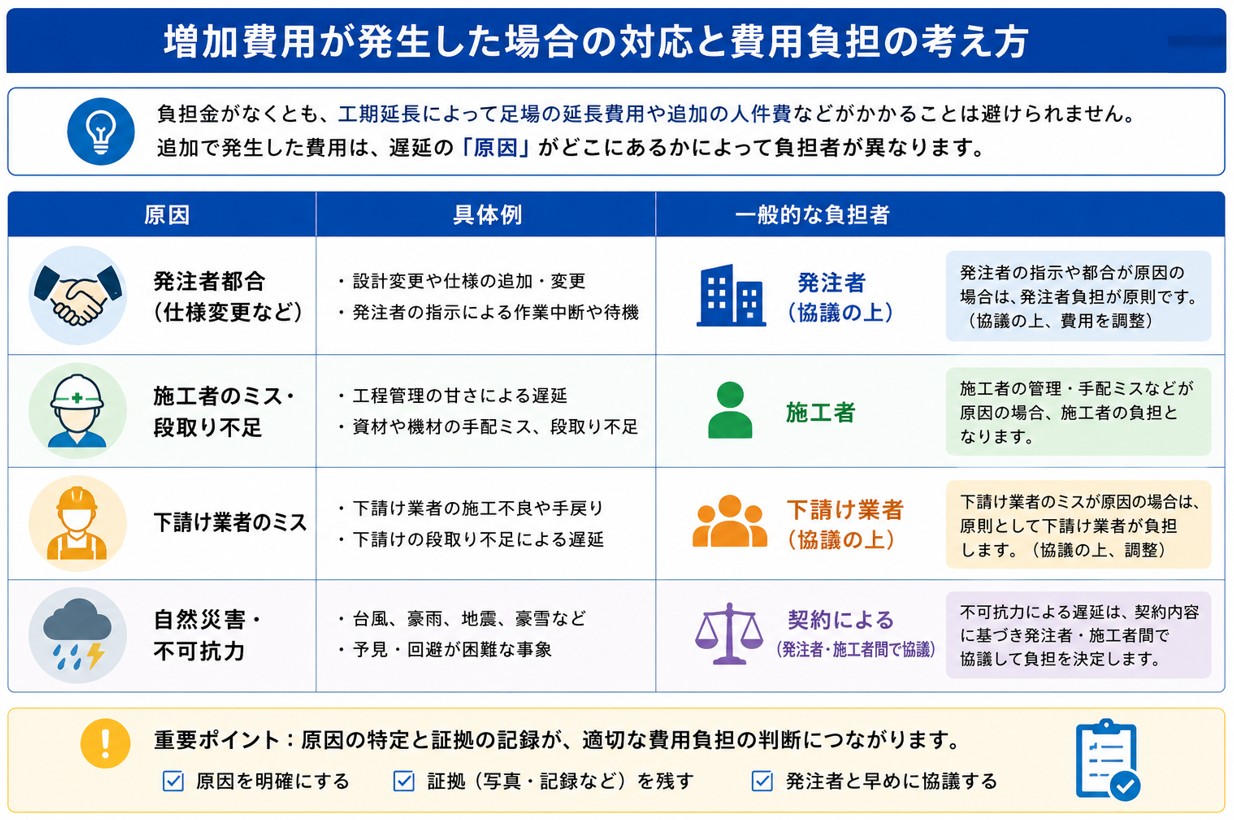

増加費用が発生した場合の対応と費用負担

費用の負担の考え方

負担金がなくとも、工期延長によって足場の延長費用や追加の人件費などがかかることは避けられません。
続いては、増加費用が発生した場合の対応と負担の考え方を見ていきましょう。

費用負担の考え方

追加で発生した費用は、遅延の「原因」がどこにあるかによって負担者が異なります。一般的な目安は以下の通りです。

原因一般的な負担者
発注者都合(仕様変更など)発注者(協議の上)
施工者のミス・段取り不足施工者
下請け業者のミス下請け業者(協議の上)
自然災害・不可抗力契約による(発注者・施工者間で協議)

見積りの再算出と変更契約

工期が延長するということは、それまでの見積りや契約条件に変動が生じるということです。
新たに発生した費用に合わせて、見積りも改めて作り直さなければいけません。
作業員に支払うべき人件費、足場などを維持し続ける費用、資材の運搬・保管費用などを新しく算出し、抜けがないように心がけましょう。

また、建設業法第19条では契約内容を書面等で明らかにすることが求められており、変更内容についても書面等で残しておくことが重要です。口約束ではなく、しっかりと「変更契約書」を交わすことがトラブル防止に繋がります。工期や費用だけでなく、工程変更が生じた事実も記録しておきましょう。

下請け業者の負担となる場合

仮に下請け業者のミスによって工期が延長してしまったら、その場合は増加費用の負担はどうなるのでしょうか。

結論から言えば、下請け業者の完全な過失(ミス)で工期が延長したなら、増加費用は下請け業者が負担するケースが一般的ですが、契約内容によって異なります。
また、元請業者が一方的に負担を押し付けることは建設業法等の趣旨に反する恐れがあるため、適切に協議を行い、延長した日数に合わせて工期変更の契約を結び直す必要があります。

公共工事と民間工事で工期延長の扱いは違う?

公共工事と民間工事では、工期延長が発生した際のルールや手続きのベースとなる書類が異なります。

公共工事の場合、国や自治体が定める「公共工事標準請負契約約款」などに厳格に基づき、書面による工期変更協議が行われます。手続きや提出書類のフォーマットが細かく指定されているのが特徴です。
一方で民間工事の場合は、当事者間で交わした「民間建設工事標準請負契約約款」や独自の契約書に則って進められます。柔軟な対応が可能に見えますが、後々のトラブルを防ぐためにも、基本は発注者と施工者による事前の「協議」と「書面での合意」が不可欠です。

どちらの工事においても、独断で遅延させることは認められない点に変わりはありません。

工期延長願(理由書)の書き方と例文

工期が延長してしまうようだったら、関係各所に口頭で連絡するだけでは足りません。
確実に文面に残して、工期延長願、工期変更届、工期変更協議書など所定の書面を提出します。

理由書に記載すべき項目

まずは、工期延長の理由を明確に伝えなければいけません。
仮に延長願を届けられた側になったとして、しっかりとした要因がわからなければ納得がいかないでしょう。

記載項目ポイント
変更前後の工期いつからいつまでに変更になるのか、具体的な日付を明記する。
延長の理由・要因「なぜ遅れたのか」を客観的かつ具体的に書く(例:〇月〇日の台風による休工)。
今後の対策今後遅れないための防止策や、残りの工程の進め方を記載する。

理由書のテンプレート(基本項目)

実際の書面には、以下のような項目を網羅しておくとスムーズです。

  • 提出日
  • 提出先(宛先)
  • 工事名
  • 契約番号
  • 変更前工期
  • 変更後工期
  • 工期延長の理由
  • 追加費用の有無・詳細
  • 対策(今後の工程)
  • 担当者名

その後の対処法の記載

工期が延長してしまった原因を明らかにしたら、次はこうした原因を取り除くためにどのような対策を立てるかを記載しなければいけません。

ここでは、設計ミスで工期が遅れてしまったケースを例に考えていきましょう。
そのチェックの段階で見落としが起こってしまったので、今後はこのようなことがないようにチェックする人員を増やして対応する、といった具合に再発防止策を書けば、発注者の理解を得やすくなります。

理由書の例文

以下は、理由書を書く際の記載例です。
このように、きちんと日時や理由を明示して、透明性のある書類を作成するようにしましょう。

例文

弊社は令和〇年12月31日までに工事を終了する予定でしたが、工期を延長せざるを得ない事態が起きてしまいました。
新たな工期を令和〇年1月31日に設定することを承認願います。

お客様にご迷惑をおかけしてしまうことを心よりお詫び申し上げます。

工期延長の要因は長引く雪です。

雪が降ると足場が悪くなり、作業員の安全が確保できないため工事を中止せざるを得ません。
こうした中止が続いたことによって工事が遅れてしまいました。

今後はこうした延期が起きないように、余裕を持って工事計画を再構築し、安全を最優先に尽力いたします。

工期延長に関するよくある質問

工期延長とは何ですか?

工期延長とは、当初契約で定めた工事の完了期限を、やむを得ない事情により延ばすことです。
不可抗力や発注者の都合などによって工事の進捗に支障が出た場合に、請負者が不利にならないように手続きを行います。

工期延長が認められる主な理由は?

行政手続きの遅延、天候不良(台風・大雪など)、地盤不良、発注者の設計変更、資材の著しい供給遅延などが該当します。

工期延長を申請するにはどうすればいいですか?

通常は「工期延長願」や「工期変更届」などの書類を作成し、発注者や元請へ提出します。
延長理由や影響する期間、添付資料(写真や気象データ)を添えて協議します。

工期延長によって追加費用は請求できますか?

遅延の原因によって異なります。発注者の都合による場合は請求できるケースが多いですが、天候不良などの不可抗力の場合は、契約内容によっては増加費用の負担について協議する場合があります。

工期延長を申請しないまま工事を遅らせた場合、どうなりますか?

正当な手続きを経ずに工期を遅らせると、「遅延損害金」の対象となる可能性があります。
そのため、遅れが見込まれた時点で早めに申請することが重要です。

公共工事でも工期延長はできますか?

可能です。公共工事では契約約款(公共工事標準請負契約約款など)に基づき、発注者と工期変更協議を行います。

工期延長は誰が申請するのですか?

基本的には、工事を請け負っている施工会社(元請業者)が発注者に対して申請します。下請け業者の場合は、元請業者に対して申請を行います。

工期延長と追加工事の違いは何ですか?

「追加工事」は新たな作業項目が増えることであり、「工期延長」は作業内容は変わらなくても期間だけが延びるケースも含みます。追加工事が発生した結果として、工期延長が伴うのが一般的です。

工期延長は口頭の約束でも有効ですか?

口頭でも契約・合意としては成立し得ますが、建設業法では契約内容を書面等で明らかにすることが求められているため、後々のトラブル(遅延損害金の請求など)を防ぐためにも、必ず書面で変更契約や合意書を残すべきです。

まとめ

当初はしっかりと計画を練ったつもりだったのに、不慮の出来事が起きて計画が台無しになってしまった、ということは建設現場において珍しくありません。

そんな時、計画にそもそも誤りがあった、と素直に認めるのはなかなか難しいです。
とはいえ、失敗は失敗ですから、ちゃんと向き合わなければいけません。
延長願の作成や工程の引き直しを通して遅延の要因を分析し、次の工事計画に活かせるような対策を考えるようにしましょう。
